本年度加速器暑期檢修時間緊,任務重。RF離子源的隧道安裝和調試、DTL-1腔12號漂移管的在線更換、16臺RCS校正四極磁鐵和16臺交流六極磁鐵及其配套電源的安裝、RCS注入?yún)^(qū)微改造等主要的暑期檢修任務均按計劃完成,為下一步調束工作提供了更有效的調節手段,為加速器后續功率提升提供了扎實保障。此外,工作人員還完成了去年因時間限制未能完成的剩余16臺RCS四極磁鐵的維修工作及4臺鐵氧體加載腔漏水水冷板的更換工作,為后續加速器的穩定運行排除了隱患。同時,為了不影響整體檢修計劃及開機時間,伴生質子項目組人員爭分奪秒穿插完成了大部分設備的安裝工作。其他各硬件系統也完成了常規檢修維護。

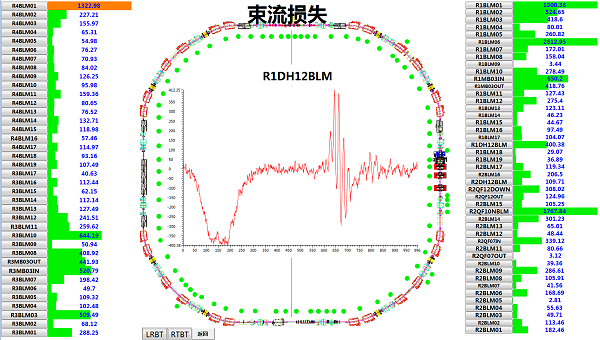

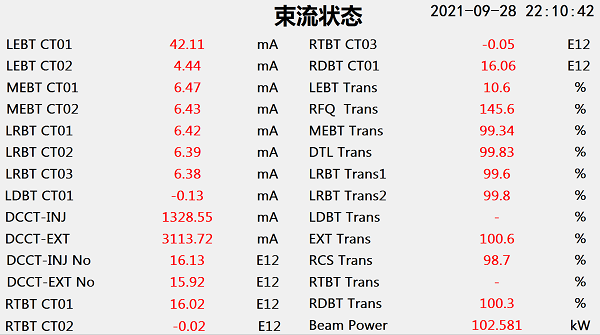

9月10日直線加速器按計劃開機,9月15日同步加速器開機。加速器進入機器研究階段,調束人員夜以繼日進行束流參數恢復和調試工作,截至目前,已恢復100kW供束模式,正在進行更高功率的調試工作。
此次暑期檢修工作得到了技術支持部、技術安全辦公室及行政管理辦公室等多個部門的大力支持。
