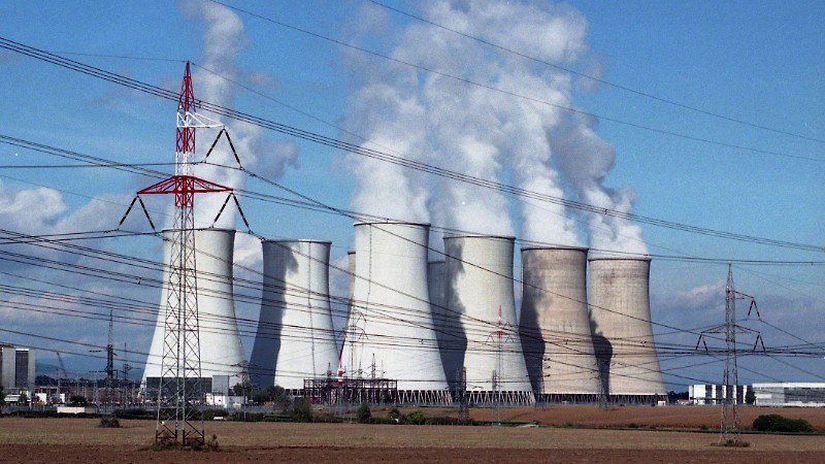

圖片:現有的 Bohunice 工廠(由 Slovenské Elektrárne 提供)
斯洛伐克核監管局 (ÚJD) 已收到 Jadrová Energetická Spolocnost Slovenska (JESS) 的新核電廠選址許可申請。它將位于 Jaslovské Bohunice 現有的 Bohunice 核電站附近。ÚJD 有一年的時間對申請做出決定。JESS 是斯洛伐克放射性廢物管理公司 JAVYS (51%) 和捷克公用事業公司 CEZ (49%) 的合資企業。它成立于 2009 年 12 月,專門用于在 Bohunice 建造和運營新的核電站。
選址許可申請約有 2500 頁,附有“核設施質量要求和新核資源項目 (NJZ) 核設施邊界提案”。JESS 表示,該申請還包括以下詳細信息: 調試安全報告;項目的物理技術方面;處理放射性廢物和用過的核燃料的方法;應急規劃區的大小;以及對環境影響的評估。
JESS 計劃在 2025 年底為該工廠申請建設許可證。根據目前的時間表,建設工作計劃于 2031 年開始。其他活動將集中在準備選擇技術供應商的流程上。
斯洛伐克在兩個 NPP 站點——Mochovce 1&2 和 Bohunice 3&4——運行著四臺核電機組,它們產生了一半的電力。Mochovce 3 已于 2 月初并網,而仍在建設中的 Mochovce 4 預計將于明年并網。
JESS 在其網站上表示,在 Jaslovské Bohunice 準備新的核資源“符合斯洛伐克共和國的所有相關戰略和概念文件”,并且“也符合歐盟關于低碳能源的指令和文件,能源安全和競爭力,以及斯洛伐克共和國的所有承諾,這些文件要求”。NJZ項目也被列入斯洛伐克共和國2018-2030年國家投資計劃。
JESS 于 2016 年成功完成了 NJZ 的環境影響評估 (EIA)。EIA 允許建造一個 III+ 代核反應堆,其最大凈裝機功率高達 1,700 MWe,使用壽命為 60 年。當時,成本估計為 4-60 億歐元(42.5-63.7 億美元)。
然而,該工廠的建設被凍結,以支持生產氫氣的光伏太陽能項目。然后,在 JESS 多年游說之后,議會于 2021 年通過了《原子能法》修正案,允許在需要時建造另一種資源。當時的經濟部長 Richard Sulík 指出,在博胡尼采建造新的核電站之前,首先必須啟動 Mochovce 3 和 4。
