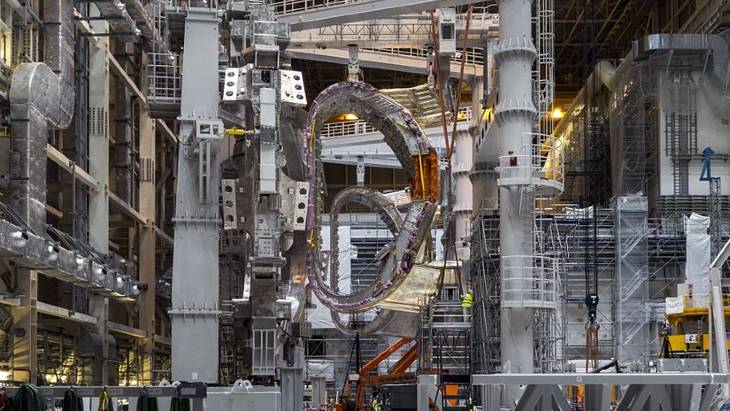

7 號真空容器模塊正在準備維修隔熱罩部分和真空容器現場接頭(圖片來源:ITER)
ITER 總干事彼得羅·巴拉巴西奇 (Pietro Barabaschi) 表示,面臨的挑戰對于許多開創性的企業來說是常見的,他告訴 ITER 的內部雜志Newsline:“這里沒有丑聞。這樣的事情發生了,我看到了很多問題的那種,而且更糟。”
什么是國際熱核實驗堆?
ITER 是在法國 Cadarache 建造托卡馬克聚變裝置的重大國際項目,旨在證明聚變作為大規模無碳能源的可行性。ITER 的目標是以 500 MW(至少連續 400 秒)運行,輸入 50 MW 等離子加熱功率。看來運行中可能需要額外的 300 MWe 電力輸入。ITER 不會發電。
35 個國家正在合作建設 ITER - 歐盟貢獻了近一半的建設成本,而其他六個成員(中國、印度、日本、韓國、俄羅斯和美國)對其余部分的貢獻相同. 建設于 2010 年開始,ITER 委員會于 2016 年將最初的 2018 年首次等離子體目標日期推遲到 2025 年。
這會延遲ITER時間線嗎?
目前 ITER 的時間表是 2025 年首次等離子體,2035 年開始氘-氚運行。但正如世界核新聞此前報道的那樣, 該時間表已經定于今年進行修訂,缺陷和修復的標識要求增加現有的延遲壓力,部分原因歸咎于 COVID-19。

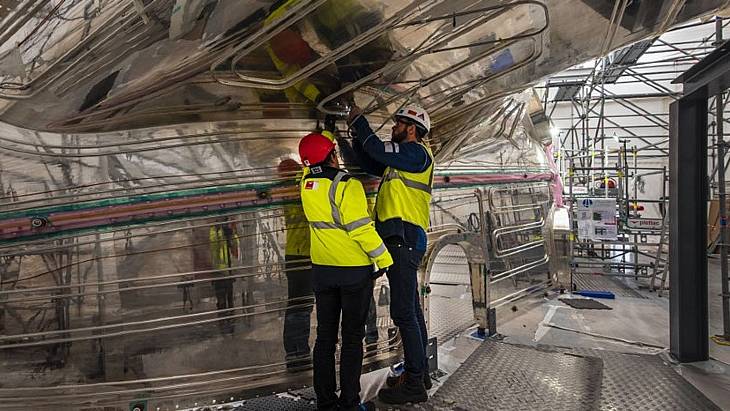

工人們檢查真空容器隔熱罩表面的冷卻管(圖片來源:ITER)
修復的持續時間和成本尚無法估計,巴拉巴斯奇說:“需要大量時間,而且時間總是要花錢的。但我們可以利用目前的情況重新組織和增加運營階段的實驗內容并以最短的延遲達到全功率運行,這是我們真正和最終的目標。”
有什么缺陷?
真空容器隔熱板厚約 20 毫米,有助于隔離在 4K 或負 269°C 下運行的超導磁體系統。ITER 表示隔熱板的問題“是‘應力腐蝕開裂’之一,它影響焊接到部件表面的冷卻管。在制造過程中,氯殘留物被困在焊縫附近的小孔中,導致裂縫深達 2.2 毫米。在三個尚未安裝的真空容器熱屏蔽板上發現了問題。(九個真空容器扇區中的每一個都有兩個外側面板和一個內側面板,或總共 27 個面板)”。“當你發現三個裂縫實例時,這是一個紅色警報,因為可能有數百個位置可能會出現裂縫,”Barabaschi 說。
另一個問題涉及“在已經交付的三個真空容器部分中發現的尺寸不合格”。這些真空容器扇區與空中客車 380 一樣重,高度相當于一棟五層樓。D形真空容器扇區由四段焊接而成,因此需要非常精確的尺寸,正是在焊接過程中,“扇區外殼的不同位置出現了標稱尺寸偏差”。
隔熱罩的修復方法是什么?
決定拆除并更換隔熱板的所有冷卻管,總長約 23 公里。工作正在繼續回答拆除管道是否“會改變面板的尺寸、剛度或它們?nèi)菁{一組新管道的能力”的問題。ITER 托卡馬克組裝專家 Brian Macklin 說,管道和連接過程的解決方案包括使用更耐腐蝕的不同鋼配方。“為了將管道連接到面板,我們考慮使用夾具而不是焊接,但得出的結論是焊接仍然是最好的,前提是我們使用較低能量的工藝和略有不同的焊絲。”

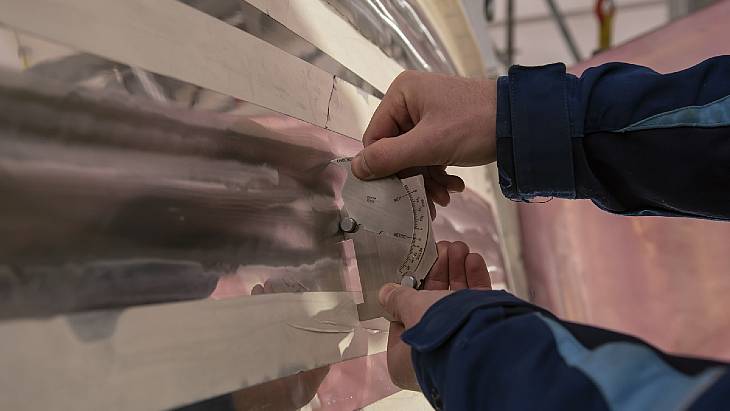

正在檢查拆除冷卻管對隔熱板的影響(圖片來源:ITER)
一旦通過招標選定了工業合作伙伴——目標日期是 3 月底——將討論維修地點——現場還是其他地方。一些面板可能還需要重新制造。工作假設是這個問題可能是系統性的,也可能影響已經安裝在裝配坑中的下部低溫恒溫器隔熱罩。由于很難將其抬出,因此決定將原來的冷卻網絡留在原地,斷開連接并連接一套新的管道來替換它。
真空容器行業的解決方案是什么?
為確保巨型真空容器扇區裝配在一起,“必須填平山谷,削平山丘,以將幾何形狀恢復到標稱值,并恢復將扇區焊接在一起的能力”。麥克林告訴新聞專線:“機械加工是最好的,沉積金屬的風險更大一些。我們需要結合這兩種選擇。” 僅 6 號扇區就需要大約 73 公斤的填充材料,該扇區已經安裝在裝配坑中,7 號扇區需要 100 公斤,8 號扇區需要 400 公斤。
法國核監管機構 Autorité de Sûreté Nucléaire 參與了維修方案的討論。ITER 表示,“沉積材料將通過射線照相或超聲波檢測進行 100% 的無損檢測”。它補充說,“我們正在制定一個非常積極的時間表,對制造商提供的‘試片’進行熔融金屬沉積測試,在我們的工業合作伙伴 ENSA 進行焊接模擬,當然還要選擇承包商,以便一切準備就緒六月去”。
